아마존 데이터센터가 전력망 없이 올라간다, 터빈 35기 중 21기만 이름이 있다

아마존 데이터센터 소식 결론부터: 아마존이 서부 텍사스 페코스 카운티의 GW Ranch 부지를 인수했다고 확인했다. 시장정보업체 클린뷰(Cleanview)가 “아마존의 첫 대형 오프그리드 데이터센터 투자”라고 부른 프로젝트다. 초기 설계는 파시피코 에너지(Pacifico Energy)가 개발하는 전용 온사이트 가스발전에 의존하고, 다만 아마존은 계통 접속 일정이 허락하면 추후 계통연계로 전환할 수 있다고 밝혔다. 파시피코는 인가 발전 규모를 최대 7.65GW로 홍보하고, TCEQ 기술검토서는 공칭 출력 5,000MW로 기술한다. 허가서에 실린 터빈은 35기, 그중 모델명이 정해진 건 21기뿐이다. 정해지지 않은 14기가 지켜볼 대목이다.

이야기가 수면 위로 나온 건 2026년 8월 초다. 클린뷰가 새로 접수된 아마존 데이터센터 건설 허가 3건을 GW Ranch 부지로 추적했고, 아마존이 부지 인수를 확인했다. 아마존은 “텍사스 가정의 전기요금을 올리지 않는 신규 온사이트 발전으로 가동된다”고 밝혔다. 7월 말 위성사진에는 이미 부지 정리 작업이 보인다. 역할은 구분된다. 파시피코 에너지가 발전 프로젝트를 개발하고, 아마존은 부지를 인수해 전력을 받는 계획이다.

여기서 오프그리드란 무엇이고, 무엇이 아닌가

일반적인 데이터센터는 전력망에 접속해 계통 접속 대기열에 줄을 선다. 미국 ERCOT을 비롯한 주요 시장에서 이 대기열은 이제 수년 단위다. 계통 접속이 몇 년씩 걸리는 사정은 한국의 신규 데이터센터도 다르지 않아서, 이 프로젝트가 고른 우회로는 한국 독자에게도 남 얘기가 아니다. GW Ranch 설계는 반대로 전용 온사이트 발전에서 출발한다. 인가된 구성에서는 발전소가 지역 전력망에 전력을 팔 수도, 받을 수도 없다.

다만 “영원한 오프그리드”는 아니다. BTM(behind-the-meter) 설비도 계통에 연결될 수 있고, 아마존은 계통 접속 일정이 풀리면 계통연계로 전환할 수 있다고 시사했다. 실질적 결과는 속도다. 프로젝트의 크리티컬 패스가 계통 접속에서 장비 납품과 건설로 옮겨간다. 전기요금에 대해서는, 텍사스 가정의 요금을 올리지 않는 설계라는 것이 아마존의 주장이며 아직 독립적으로 검증된 결과는 아니다.

부지가 가스만으로 돌아가는 것도 아니다. 인가된 가스 발전 외에 배터리 1.8GW와 태양광 750MWac이 보도됐고, 2031년까지 5GW 이상의 상업 용량이 목표다.

터빈 목록, 21기는 정해졌고 14기는 미정이다

대부분의 보도가 건너뛴 대목이고, 출처는 텍사스 환경품질위원회(TCEQ)의 대기 허가 기술검토서다(허가번호 181033, PSDTX1672, GHGPSDTX255).

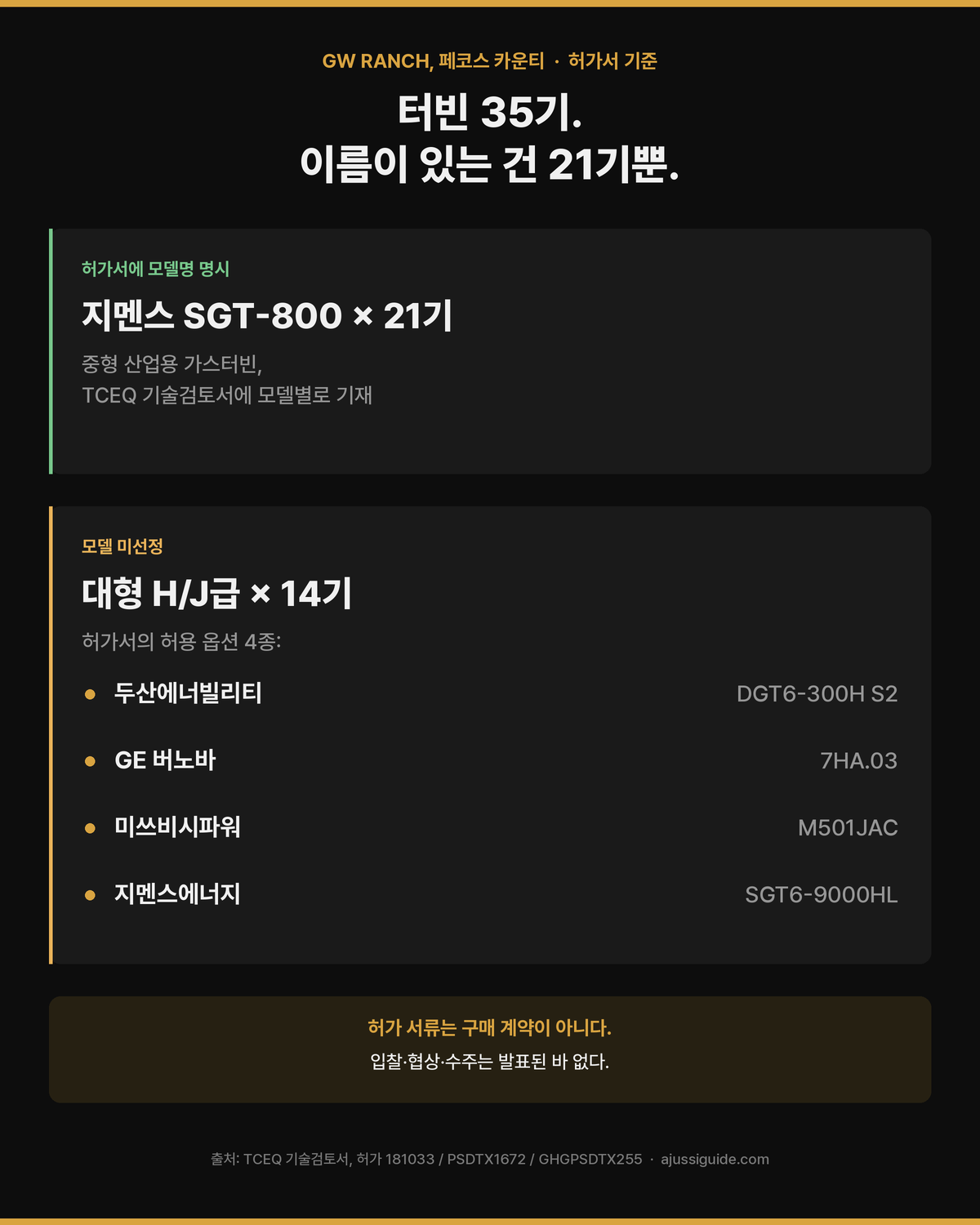

구분수량허가서 기재 상태
지멘스 SGT-800 (중형)21기모델명 명시
대형 H/J급14기허용 옵션 4종 중 추후 선정
아마존 데이터센터 GW Ranch 허가서의 터빈 목록, 21기 확정 14기 미정

허용된 대형 옵션 4종은 두산에너빌리티 DGT6-300H S2, GE 버노바 7HA.03, 미쓰비시파워 M501JAC, 지멘스에너지 SGT6-9000HL이다. 허가서는 이들을 허용 가능한 구성으로 나열할 뿐, 입찰이나 계약 협상, 최종 상업 수주가 진행 중임을 입증하지 않는다. 허가 서류는 구매 계약이 아니다. 파시피코는 2026년 1월 프로젝트의 터빈이 확보됐다고 발표했지만, 대형 14기의 공급사나 계약 조건은 공개하지 않았다. 대형 가스터빈 시장은 업계 전반이 공급 부족이지만, 제조사와 납기 슬롯에 따라 사정은 다르다. 어느 모델이 실제로 패드에 올라가느냐가 이 프로젝트에서 남은 가장 분명한 공시 이벤트다. 한국 독자라면 두산에너빌리티가 허용 옵션 4종에 들어 있다는 점이 눈에 띌 텐데, 이 역시 선정이 아니라 후보 등재다.

왜 이 아마존 데이터센터 프로젝트를 기록해 두는가

우리가 전력 인프라 글에서 다뤄온 논지는 AI 증설의 병목이 칩이 아니라 전력이라는 것이다. GW Ranch는 그 병목에 대한 하나의 답을 보여준다. 계통 접속만 기다리는 대신 전용 온사이트 발전을 추진하는 것. 미국에서 진행 중인 여러 전용 발전 데이터센터 프로젝트 중 하나이고, 인가 규모로는 가장 큰 축이다.

리스크도 그만큼 구체적이다. TCEQ 허가는 연간 최대 3,320만 쇼트톤, 약 3,010만 미터톤의 CO2e를 허용한다. 이건 배출 전망이나 실측치가 아니라 배출 가능 상한이다. 규모 감을 위해 비교하면, 2024년 GHGRP 데이터에서 미국 최다 배출 발전소의 실제 배출량은 약 1,900만 미터톤이었다. 인가된 터빈은 심플사이클이라 배치가 빠른 대신 복합화력보다 연료 효율이 낮아서, 운영 경제성은 실제 인도되는 가스 비용에 민감해진다. 그리고 일정은 개발사의 목표이지 고객사의 약속이 아니다.

다음에 지켜볼 것

  • 대형 터빈 14기의 모델 선정. 허용 옵션 4종 가운데 공개되는 모델 선택이나 수주가 이 프로젝트에서 남은 가장 분명한 공시다.
  • 첫 전력이 파시피코의 일정대로 오는가. 개발사의 현재 프로젝트 페이지는 2027년 1분기를, 2026년 1월 보도자료는 더 넓은 2027년 상반기를 제시했다.
  • 허가 변경, 규제 이슈, 계통 접속 신청. 배출 상한과 추후 계통연계 가능성 모두 서류로 추적할 수 있는 대목이다.
  • 다른 하이퍼스케일러의 전용 발전 캠퍼스 진행. GW Ranch는 패턴 속의 큰 데이터 포인트이지 유일한 사례가 아니다.

범위와 시점

위 수치는 TCEQ 기술검토서(허가 181033/PSDTX1672/GHGPSDTX255, 2026년 1월), 파시피코 에너지의 발표와 프로젝트 페이지, 아마존 공식 성명, 그리고 2026년 8월 초 클린뷰·데이터센터 다이내믹스 보도에서 나왔다. 터빈 구성은 허가 서류 기준이며 발표된 구매 계약이 아니다. 아마존은 투자 금액도, 아마존 데이터센터의 가동 시점도 공개하지 않았고, 우리도 추정하지 않는다.

전력이 병목이라는 논지는 데이터센터 전력 수요와 유틸리티 투자 글에서, 가스터빈 양강의 수주잔고는 GE 버노바 vs 지멘스 에너지 글에서 다뤘다.

자주 묻는 질문

페코스 카운티의 아마존 데이터센터는 무엇인가?

아마존이 인수를 확인한 서부 텍사스 페코스 카운티 GW Ranch 부지의 AI 데이터센터 캠퍼스 계획이다. 초기 설계는 파시피코 에너지가 개발하는 전용 온사이트 발전에 의존하고, 배터리·태양광이 함께 보도됐으며, 아마존은 추후 계통연계 전환 가능성을 시사했다.

GW Ranch 발전 프로젝트는 얼마나 큰가?

파시피코 에너지는 인가 발전 규모를 최대 7.65GW로 홍보한다. TCEQ 기술검토서는 심플사이클 가스터빈 35기, 공칭 출력 5,000MW로 기술하며, 파시피코의 상업 계획은 2031년까지 5GW 이상이 목표다.

터빈은 어느 회사가 공급하나?

허가 서류 기준으로 21기는 지멘스 SGT-800이다. 나머지 대형 14기는 두산에너빌리티, GE 버노바, 미쓰비시파워, 지멘스에너지 모델 등 허용 옵션 4종 중 추후 선정된다. 허가서는 입찰이나 수주를 입증하지 않으며, 발표된 구매 계약은 없다.

왜 ERCOT 전력망 대신 오프그리드로 시작하나?

계통 접속 대기열이 수년 걸리기 때문이다. 인가된 구성에서 발전소는 지역 전력망과 전력을 주고받을 수 없고, 접속 대기를 건설 리스크와 맞바꾼 셈이다. 아마존은 추후 계통연계 전환 가능성을 시사했다.

아마존 페코스 데이터센터는 언제 가동되나?

아마존은 데이터센터 가동 시점을 발표하지 않았다. 파시피코의 현재 프로젝트 페이지는 첫 전력을 2027년 1분기로, 2026년 1월 보도자료는 더 넓은 2027년 상반기로 제시했다. 이는 발전 프로젝트에 대한 개발사 일정이지 아마존의 가이던스가 아니다.

논란은 없나?

대기 허가는 연간 최대 3,320만 쇼트톤, 약 3,010만 미터톤의 CO2e를 허용한다. 배출 전망이 아니라 상한이지만, 2024년 GHGRP 기준 미국 최다 배출 발전소의 실제 배출량(약 1,900만 미터톤)을 웃도는 수준이라 프로젝트에 대한 감시가 이어지고 있다.

이 글은 정보 제공 목적으로만 작성되었습니다. 언급된 어떤 종목에 대한 매수·매도 추천이 아니며, 투자 판단과 그 결과에 대한 책임은 투자자 본인에게 있습니다.

출처: TCEQ 기술검토서 (허가 181033/PSDTX1672/GHGPSDTX255) · 파시피코 에너지 허가 발표 · 파시피코 에너지 GW Ranch 프로젝트 페이지 · 클린뷰 최초 보도 · 데이터센터 다이내믹스, 부지 인수 · 더버지, 아마존 성명과 배출 기록 · 환경청렴프로젝트(EIP), 2024년 시설별 온실가스 데이터. 최종 확인: 2026-08-11. 다음 갱신: 대형 터빈 선정 또는 첫 전력 뉴스 시.

📤 Share this post

𝕏 Post Facebook LinkedIn Reddit WhatsApp
위로 스크롤
